Bồi thường, giải phóng mặt bằng dự án đường dây 500kV mạch 3: Quyết tâm hoàn thành trong tháng 3-2021

  • 08:03, 25/03/2021
  • icon gmail
  • icon facebook
  • icon youtube
(QBĐT) - Dự án đường dây 500kV mạch 3 đi qua tỉnh Quảng Bình theo kế hoạch chỉ còn chưa đến 3 tháng nữa là phải hoàn thành thi công, đóng điện. Tuy nhiên, tiến độ thực hiện dự án còn chậm do vẫn còn nhiều hộ dân không thống nhất phương án bồi thường, chưa bàn giao mặt bằng, cản trở thi công gây mất an ninh trật tự…, ảnh hưởng lớn đến tiến độ thực hiện dự án. Trước tình hình đó, UBND tỉnh yêu cầu các sở, ngành, địa phương, đơn vị liên quan tập trung cao độ, chỉ đạo để hoàn thành dứt điểm công tác bồi thường, giải phóng mặt bằng (GPMB) trong tháng 3-2021.

Vướng mắc vấn đề bồi thường, GPMB

Theo báo cáo của Ban quản lý dự án các công trình điện miền Trung, đường dây 500kV mạch 3 đi qua tỉnh Quảng Bình gồm các dự án: ĐZ 500kV Quảng Trạch-Vũng Áng và SPP 500kV TTĐL Quảng Trạch; ĐZ 500kV Quảng Trạch-Dốc Sỏi. Qua nửa tháng 3-2021, khối lượng bàn giao mặt bằng phần móng đạt 96%, phần hành lang tuyến đạt gần 92%...

Cụ thể, đã chi trả tiền bồi thường và GPMB được 310/313 vị trí xây dựng móng trụ cột điện. Hiện còn 3 vị trí (tại huyện Quảng Trạch có 1 vị trí ở xã Quảng Đông và 1 vị trí ở xã Cảnh Hóa; ở huyện Tuyên Hóa có 1 vị trí ở xã Văn Hóa) xây dựng móng trụ cột điện chưa thực hiện được việc chi trả tiền bồi thường và GPMB.

Nguyên nhân là do vị trí xây dựng móng trụ cột điện ở xã Quảng Đông đang chờ phê duyệt phương án bồi thường để chi trả tiền; đối với vị trí xây dựng móng trụ cột điện ở xã Cảnh Hóa, người dân không nhận tiền với lý do không thống nhất với đơn giá bồi thường, hỗ trợ. Còn về vị trí xây dựng móng trụ cột điện ở xã Văn Hóa, người dân không nhận tiền với lý do đơn giá đất, cây thấp và yêu cầu thu hồi đất rừng sản xuất dưới hành lang tuyến.
Đồng chí Phó Chủ tịch UBND tỉnh Phan Mạnh Hùng yêu cầu các sở, ngành, địa phương, đơn vị liên quan tập trung cao độ, chỉ đạo để hoàn thành dứt điểm công tác bồi thường, GPMB dự án đường dây 500kV mạch 3 tỉnh Quảng Bình trong tháng 3-2021.
Đồng chí Phó Chủ tịch UBND tỉnh Phan Mạnh Hùng yêu cầu các sở, ngành, địa phương, đơn vị liên quan tập trung cao độ, chỉ đạo để hoàn thành dứt điểm công tác bồi thường, GPMB dự án đường dây 500kV mạch 3 tỉnh Quảng Bình trong tháng 3-2021.
Phần hành lang tuyến đã lập và phê duyệt phương án bồi thường 310/312 vị trí; đã chi trả tiền và nhận được bàn giao mặt bằng tại 286 vị trí.

Hiện trên địa bàn huyện Quảng Trạch còn 20 hộ không đồng ý nhận tiền với lý do không thống nhất với đơn giá bồi thường, hỗ trợ; 3 hộ đang chờ hội đồng thẩm định giá đất của huyện họp phê duyệt giá đất để có căn cứ lập phê duyệt phương án bồi thường, chi trả tiền.

Tại huyện Tuyên Hóa có 7 hộ không đồng ý nhận tiền với lý do không thống nhất với đơn giá bồi thường, hỗ trợ; 7 hộ không thống nhất với đơn giá bồi thường, hỗ trợ, yêu cầu thu hồi đất và bồi thường; 1 hộ đang được niêm yết phương án bồi thường.

Tương tự ở huyện Bố Trạch có 4 hộ không thống nhất với đơn giá bồi thường, hỗ trợ, yêu cầu bồi thường theo giá thị trường; 2 hộ yêu cầu bồi thường bằng đất.

Huyện Lệ Thủy có 3 hộ không đồng ý nhận tiền với lý do chưa thống nhất với đơn giá bồi thường, hỗ trợ...

Nỗ lực hoàn thành bồi thường, GPMB trong tháng 3-2021

Xác định đây là dự án trọng điểm, cấp bách, có vai trò hết sức quan trọng, góp phần bảo đảm an ninh năng lượng quốc gia, ngày 17-3-2021, Ban chỉ đạo bồi thường GPMB dự án đường dây 500kV mạch 3 tỉnh Quảng Bình đã họp dưới sự chủ trì của đồng chí Phó Chủ tịch UBND tỉnh Phan Mạnh Hùng, Trưởng Ban chỉ đạo.

Kết luận cuộc họp này, đồng chí Phó Chủ tịch UBND tỉnh Phan Mạnh Hùng đã yêu cầu các sở, ngành, địa phương, đơn vị liên quan tập trung cao độ, chỉ đạo để hoàn thành dứt điểm công tác bồi thường GPMB và bảo đảm bàn giao mặt bằng thi công cho chủ đầu tư (Ban quản lý dự án các công trình điện miền Trung) trong tháng 3-2021.

Cụ thể, đối với các vị trí xây dựng móng cột điện, yêu cầu UBND các huyện Quảng Trạch, Tuyên Hóa chỉ đạo các phòng, ban, tổ chức chính trị-xã hội trên địa bàn thành lập các tổ cùng UBND các xã tập trung tuyên truyền, vận động các hộ dân nhận tiền bồi thường theo phương án đã được phê duyệt, bàn giao mặt bằng để nhà thầu thi công các vị trí móng trong tháng 3-2021; kiên quyết yêu cầu các hộ dân không cản trở thi công trái pháp luật. Trong trường hợp các hộ dân không chấp hành, UBND các huyện tổ chức bảo vệ thi công, bảo đảm an ninh trật tự để nhà thầu triển khai thi công các vị trí móng trong tháng 3-2021.

Đối với phần hành lang tuyến, yêu cầu UBND các huyện Quảng Trạch, Tuyên Hóa, Bố Trạch, Quảng Ninh, Lệ Thủy chỉ đạo thực hiện quyết liệt công tác tuyên truyền, vận động các hộ dân nhận tiền bồi thường theo phương án đã được phê duyệt, bàn giao mặt bằng trong tháng 3-2021. Trường hợp các hộ dân không chấp hành, UBND các huyện tổ chức bảo vệ thi công để nhà thầu triển khai kéo dây trong tháng 4-2021.

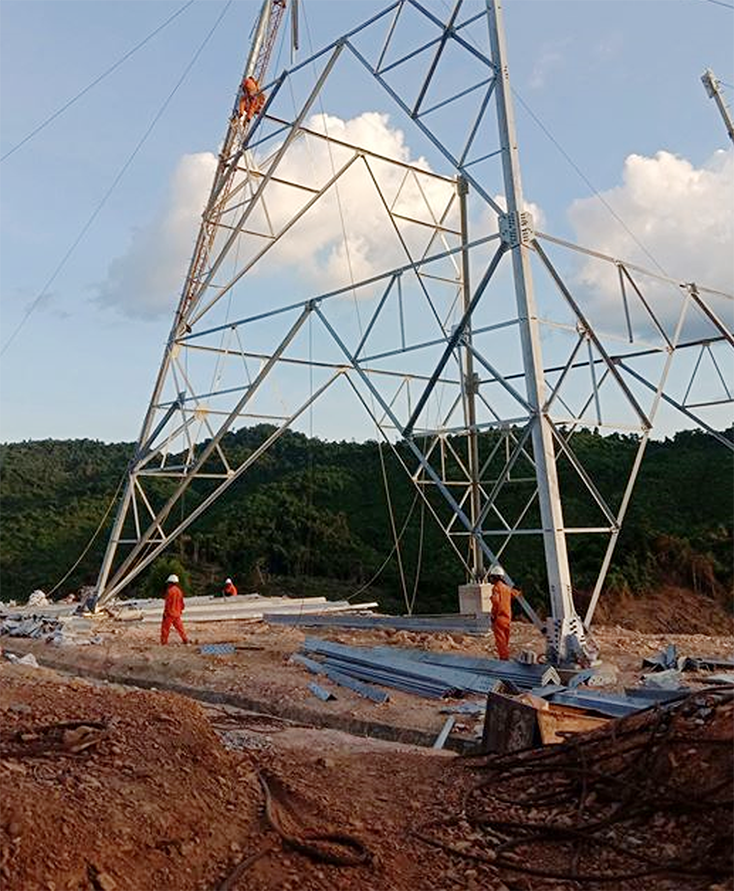

Tiến độ thi công dự án đường dây 500kV mạch 3 tại tỉnh Quảng Bình đang bị chậm do vướng vấn đề bồi thường GPMB và việc người dân cản trở thi công.
Tiến độ thi công dự án đường dây 500kV mạch 3 tại tỉnh Quảng Bình đang bị chậm do vướng vấn đề bồi thường GPMB và việc người dân cản trở thi công.
Liên quan đến trách nhiệm của các sở, ngành, đơn vị khác, đồng chí Phó Chủ tịch UBND tỉnh yêu cầu: Sở Tài nguyên và Môi trường, Sở Nông nghiệp và Phát triển nông thôn phối hợp chặt chẽ với Ban quản lý các công trình điện miền Trung, UBND các huyện để kịp thời giải quyết các khó khăn, vướng mắc phát sinh, báo cáo UBND tỉnh đối với những trường hợp vượt thẩm quyền.

Giao Thanh tra tỉnh khẩn trương kiểm tra, giải quyết đơn kiến nghị của ông Nguyễn Văn Ánh, thôn Áng Sơn, xã Vạn Ninh (Quảng Ninh) để UBND huyện Quảng Ninh có cơ sở triển khai công tác bồi thường GPMB. Công an tỉnh, Bộ chỉ huy Quân sự tỉnh chỉ đạo các lực lượng tiếp tục nắm bắt tình hình; hỗ trợ UBND các huyện trong việc GPMB, tuyên truyền, vận động người dân; chủ động có phương án bảo đảm an ninh, an toàn để thi công dự án đúng tiến độ và tuyệt đối không để xảy ra điểm nóng về an ninh trật tự, nhất là khi dự án bước vào giai đoạn cao điểm, số lượng công nhân trên địa bàn đông.

Đề nghị Ban quản lý dự án các công trình điện miền Trung phối hợp chặt chẽ, hiệu quả với các sở, ngành, địa phương trong công tác bồi thường GPMB, thi công dự án, bảo đảm thực hiện dự án đúng tiến độ đề ra.

Ngoài ra, UBND tỉnh cũng đề nghị Ủy ban MTTQVN tỉnh, Ban Dân vận Tỉnh ủy, Ban Tuyên giáo Tỉnh ủy, các tổ chức đoàn thể tiếp tục phối hợp với các sở, ngành, địa phương trong công tác tuyên truyền, vận động người dân chấp hành các chủ trương, chính sách về bồi thường GPMB của dự án, góp phần đưa dự án đi vào hoạt động đúng kế hoạch...

Về chỉ đạo của đồng chí Phó Chủ tịch UBND tỉnh Phan Mạnh Hùng, lãnh đạo UBND các huyện đã có cam kết sẽ thực hiện hoàn thành dứt điểm công tác bồi thường, GPMB trong tháng 3-2021. Cùng với đó sẽ thực hiện tốt các biện pháp để bảo vệ thi công.

                                                                                      Bùi Thành

tin liên quan

Trồng cây gì?
Trồng cây gì?

(QBĐT) - Cả nước đang hưởng ứng chương trình trồng một tỷ cây xanh do Thủ tướng Chính phủ Nguyễn Xuân Phúc phát động. Có lẽ không phải bàn cãi việc trồng thêm cây xanh trên toàn cõi Việt Nam vì cây xanh không bao giờ thừa và trồng cây là truyền thống đã đi vào máu thịt của con dân đất Việt. Chỉ có điều là các địa phương từ thôn, xóm đến xã, huyện và cả tỉnh nữa cần triển khai những kế hoạch cụ thể về trồng cây trên địa phương mình để đưa lại hiệu quả cao và thực chất.

Tập trung tham mưu tốt cho UBND tỉnh trong xây dựng các chương trình, kế hoạch phát triển kinh tế-xã hội
Tập trung tham mưu tốt cho UBND tỉnh trong xây dựng các chương trình, kế hoạch phát triển kinh tế-xã hội

(QBĐT) - Sáng 25-3, đồng chí Trần Thắng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh đã chủ trì buổi làm việc với Sở Kế hoạch-Đầu tư (KH-ĐT) về tình hình phát triển kinh tế-xã hội (KT-XH) năm 2021 và các hoạt động của sở.

Giá vàng trong nước đồng loạt giảm, tỷ giá trung tâm lên 23.206 đồng
Giá vàng trong nước đồng loạt giảm, tỷ giá trung tâm lên 23.206 đồng

Ngược với diễn biến của thị trường vàng trong nước, tỷ giá trung tâm áp dụng ngày 24-3 tăng 9 đồng/USD, cao nhất trong vòng 3 tuần trở lại đây.
