(QBĐT) - Thông tin từ Sở Giao thông-Vận tải cho biết, Dự án Hệ thống đường từ cầu Nhật Lệ 2 đến đường Hồ Chí Minh nhánh Đông đã giải ngân được toàn bộ dự án, đạt 93% tổng giá trị nguồn vốn được cấp.
Theo đó, tổng nguồn vốn cấp cho dự án là 810 tỷ đồng (bao gồm tạm ứng, xây lắp, chi phí quản lý dự án, tư vấn, giải phóng mặt bằng...). Hiện nhiều gói thầu đã hoàn thành và cơ bản hoàn thành.
Tuy nhiên, còn một số gói thầu đang vướng công tác giải phóng mặt bằng hoặc chồng lấn mặt bằng thi công với dự án Phát triển môi trường, hạ tầng đô thị để ứng phó với biến đổi khí hậu thành phố Đồng Hới.

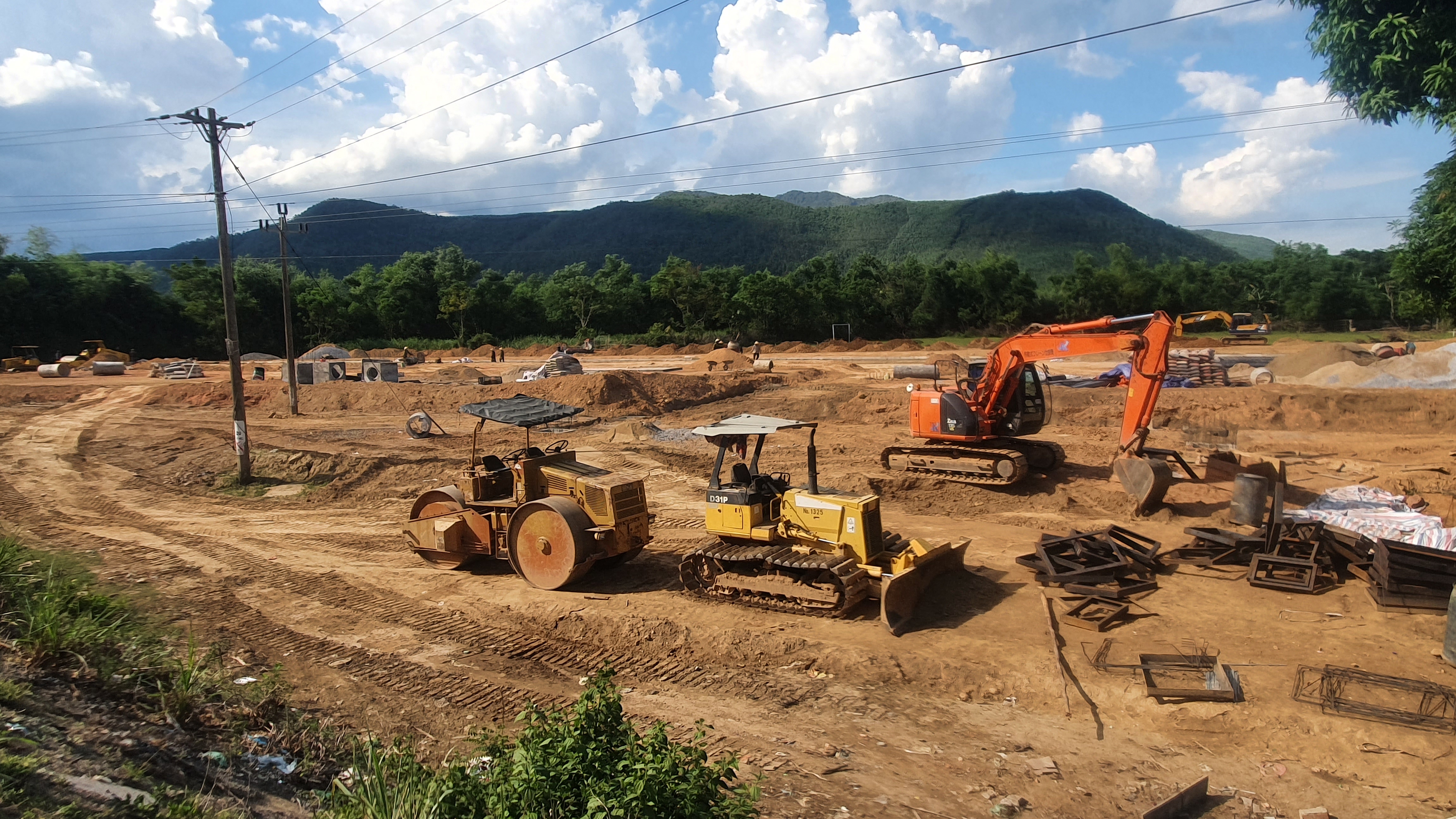

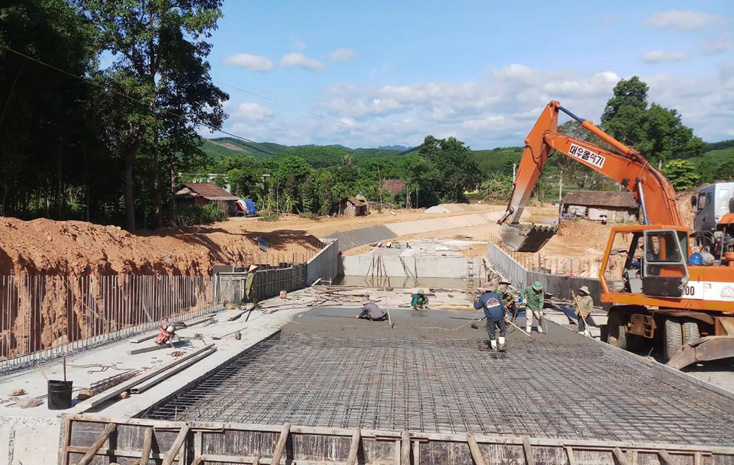

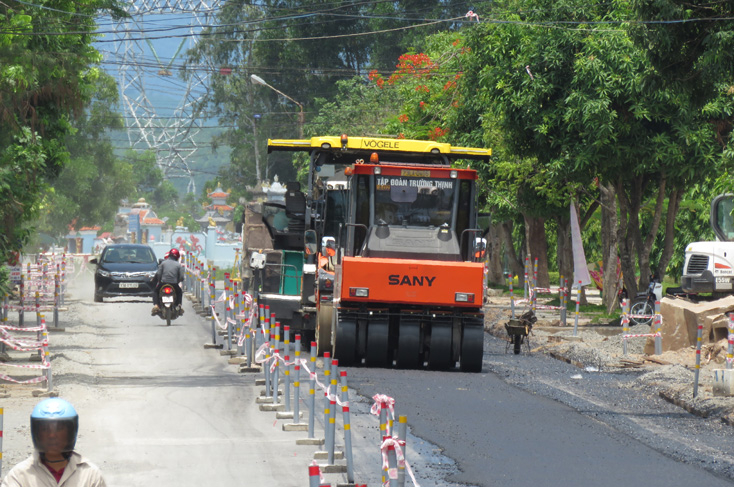

Cụ thể: Các gói thầu xây lắp tuyến chính gồm 5 gói thầu đã cơ bản hoàn thành. Hiện đang hoàn thành các hạng mục hoàn thiện và thực hiện thủ tục nghiệm thu, bàn giao.
|

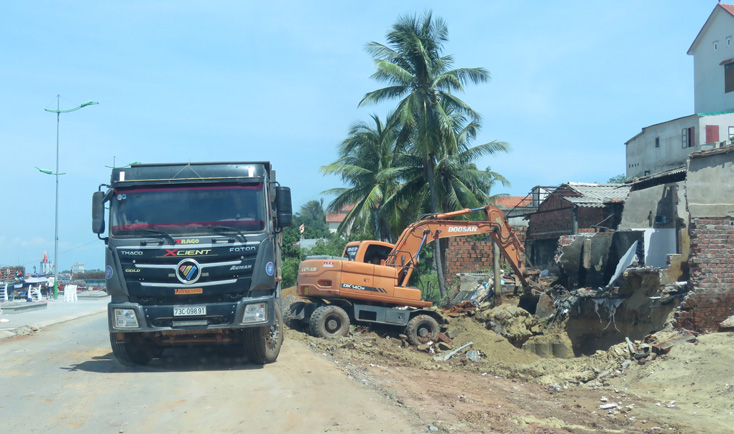

Đối với các gói thầu xây lắp tuyến kết nối 1 và 2 có giá trị thực hiện đạt 81,7%. Trong đó, tuyến kết nối 1 (đường Võ Nguyên Giáp) đã bàn giao và đưa vào sử dụng; tuyến kết nối 2 (đường phía Đông dọc bờ biển Nhật Lệ) có tổng giá trị thực hiện mới được 54%. Nguyên nhân do vướng công tác giải phóng mặt bằng ở xã Bảo Ninh và chồng lấn mặt bằng thi công với dự án Phát triển môi trường, hạ tầng đô thị để ứng phó với biến đổi khí hậu thành phố Đồng Hới.
Về tuyến kết nối 3 (ở địa phận phường Đức Ninh Đông), có tổng giá trị thực hiện đạt 93,7%. Hiện cơ bản tuyến này đã thi công hoàn thành, chỉ còn một phần khối lượng nhỏ do vướng mặt bằng thi công.
Tương tự, gói thầu xây lắp tại các tuyến đường Nguyễn Trãi, Nguyễn Hữu Cảnh, Hữu Nghị và Tố Hữu cũng đã cơ bản hoàn thành với tổng giá trị thực hiện đạt 94%. Tuy nhiên, hiện đang vướng mặt bằng thi công tại tuyến đường Nguyễn Hữu Cảnh nên chưa thể hoàn thành khối lượng thi công đạt 100% giá trị gói thầu.
Cũng do vướng mặt bằng thi công do công tác giải phóng mặt bằng và chồng lấn mặt bằng thi công với dự án khác nên gói thầu xây lắp hệ thống đèn tín hiệu điều khiển giao thông, điện chiếu sáng trên hệ thống đường của dự án hiện có tổng giá trị xây lắp đạt 89%. Riêng gói thầu xây lắp tại tuyến kết nối 4 ở tuyến đường Lê Lợi-Lý Thái Tổ mới đạt tổng giá trị thực hiện hơn 22%.
|
Trước các vấn đề vướng mắc nói trên, hiện Sở Giao thông-Vận tải đang phối hợp với UBND thành phố Đồng Hới và các địa phương tập trung tích cực thực hiện các giải pháp để thực hiện hoàn thành công tác giải phóng mặt bằng đúng thời gian quy định; phối hợp với Ban quản lý dự án Môi trường và Biến đổi khí hậu thành phố Đồng Hới để giải quyết tốt vấn đề chồng lấn mặt bằng thi công giữa hai dự án... với phương châm chỉ đạo các nhà thầu: Công tác giải phóng mặt bằng được đến đâu, đơn vị thi công tổ chức tập trung thi công ngay đến đó.
Bùi Thành
