Đẩy nhanh tiến độ xây dựng các gói thầu tại Trung tâm điện lực Quảng Trạch

  • 10:05, 18/05/2020
  • icon gmail
  • icon facebook
  • icon youtube

(QBĐT) - Thông tin từ Ban Quản lý Dự án (BQLDA) Điện 2 (Tập đoàn Điện lực Việt Nam) cho biết, hiện đơn vị đang đẩy nhanh tiến độ đầu tư xây dựng các dự án tại Trung tâm điện lực Quảng Trạch nhằm đảm bảo tiến độ theo kế hoạch đã đề ra.

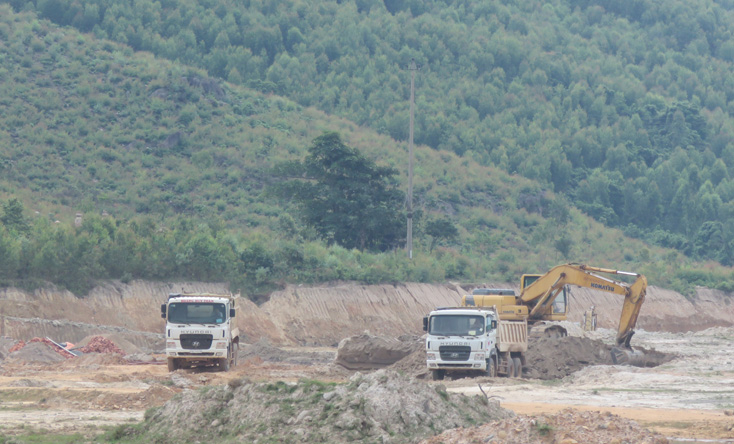

aGói thầu san gạt mặt bằng nhà máy đã thực hiện công tác bóc phủ phong hóa, đào đắp đất tận dụng đạt 95% khối lượng
Cụ thể, đối với dự án cơ sở hạ tầng, gói thầu san gạt mặt bằng nhà máy đã thực hiện công tác bóc phủ phong hóa, đào đắp đất tận dụng, đạt 95% khối lượng; thi công đường phục vụ thi công đạt 90% và hiện đang hoàn thiện mặt đường; hệ thống thoát nước thi công đạt 70% khối lượng; công tác đắp đất đạt 65% khối lượng.

Về gói thầu kênh thoát nước hoàn trả, đơn vị đã đổ cấu kiện gia công mái kênh đạt 100%; công tác lắp đặt, gia cố mái kênh đạt 35% và công tác đào đắp đất đã thực hiện được 50% khối lượng.

Gói thầu cổng hàng rào nhà máy đã thi công hàng rào kín đạt 60% và thi công hàng rào tạm đạt 50% khối lượng.

Gói thầu hệ thống điện đã thi công móng cột đạt 100%, lắp dựng cột đạt 80% khối lượng và hiện đang lắp đặt phụ kiện thiết bị đường dây và trạm biến áp.
a

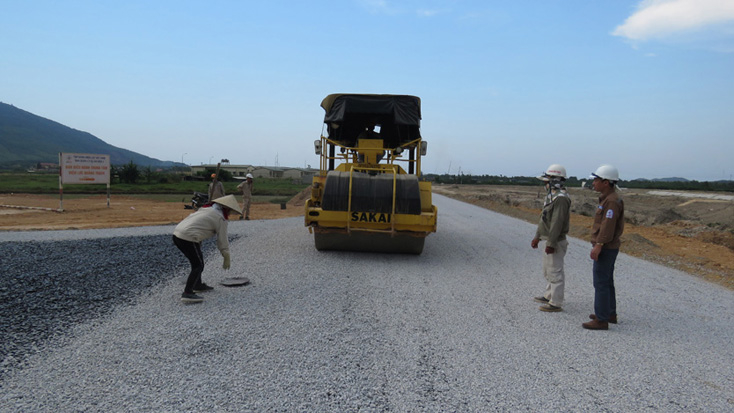

Đường phục vụ thi công đạt 90% và hiện đang hoàn thiện mặt đường.

Phía BQLDA Điện 2 cho biết, công tác an ninh trật tự, bảo vệ thi công được thực hiện tốt, nhờ đó, công tác thi công được triển khai thuận lợi. Cùng với đó, trong quá trình thi công các gói thầu, đơn vị đã thực hiện hiệu quả công tác bảo vệ môi trường.

Hiện BQLDA Điện 2 đang chỉ đạo, đôn đốc các nhà thầu đẩy nhanh tiến độ thi công để hoàn thành các gói thầu trong quý III-2020, bảo đảm mục tiêu bàn giao cho nhà thầu EPC.

Riêng đối với gói thầu hạng mục cảng nhập than và đê chắn sóng, BQLDA Điện 2 dự kiến hoàn thành công tác lựa chọn nhà thầu trong tháng 7-2020.

a

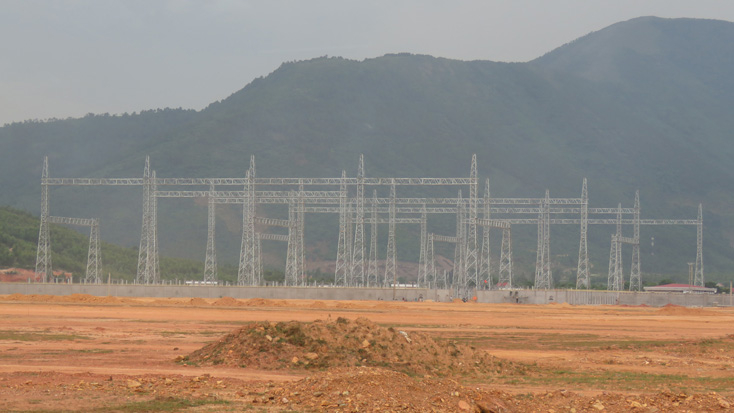

Gói thầu hệ thống điện thi công đã thi công móng cột đạt 100%, lắp dựng cột đạt 80% khối lượng.

Đối với việc thực hiện các hạng mục của dự án Nhà máy Nhiệt điện Quảng Trạch I, phía BQLDA Điện 2 chia sẻ thêm, hạng mục nhà máy-Gói thầu EPC đã hoàn thành việc lập, hiệu chỉnh hồ sơ mời thầu. Hiện Tập đoàn Điện lực Việt Nam đang thẩm định hồ sơ để phê duyệt và dự kiến phát hành hồ sơ mời thầu trong tháng 5-2020; hạng mục khu nhà trực vận hành đã thi công san nền và xây dựng hàng rào; hạng mục tuyến ống cấp nước ngọt đã hoàn thành công tác khảo sát hiện trường, hiện đang thực hiện các bước tiếp theo.


  Đ.T

tin liên quan

Cơ hội nào cho ngành thủy sản sau dịch bệnh Covid-19?
Cơ hội nào cho ngành thủy sản sau dịch bệnh Covid-19?

(QBĐT) - Dịch bệnh Covid-19 khiến các công ty, doanh nghiệp, cơ sở thu mua chế biến thủy hải sản trên địa bàn tỉnh đang gặp rất nhiều khó khăn. Sau khi dịch bệnh được kiểm soát tốt, hoạt động mua bán thủy hải sản cũng bắt đầu trở lại, nhưng thách thức vẫn còn đó...

Quy định đặc thù để thu hút đầu tư theo phương thức đối tác công tư
Quy định đặc thù để thu hút đầu tư theo phương thức đối tác công tư
Theo Bộ trưởng Nguyễn Chí Dũng dự thảo cần có quy định nội dung đặc thù với trình tự, thủ tục đầu tư, thực hiện dự án; hoạt động của doanh nghiệp dự án PPP; pháp luật điều chỉnh hợp đồng dự án PPP...

Khi người trẻ dám nghĩ, dám làm
Khi người trẻ dám nghĩ, dám làm

(QBĐT) - Đồng hành với thanh niên trên con đường lập thân, lập nghiệp, làm giàu chính đáng là phong trào đang được Đoàn xã Thanh Thủy (Lệ Thủy) phát huy hiệu quả. Nhờ đó, nhiều thanh niên trong xã đã mạnh dạn dám nghĩ, dám làm, đầu tư phát triển kinh tế, góp phần xây dựng quê hương.
